Przejdź do treści
Strona główna » Aktualności » Harmonogram prac-modernizacja linii energetycznej ogród II

Harmonogram prac-modernizacja linii energetycznej ogród II

  • przez

Szanowni Państwo,

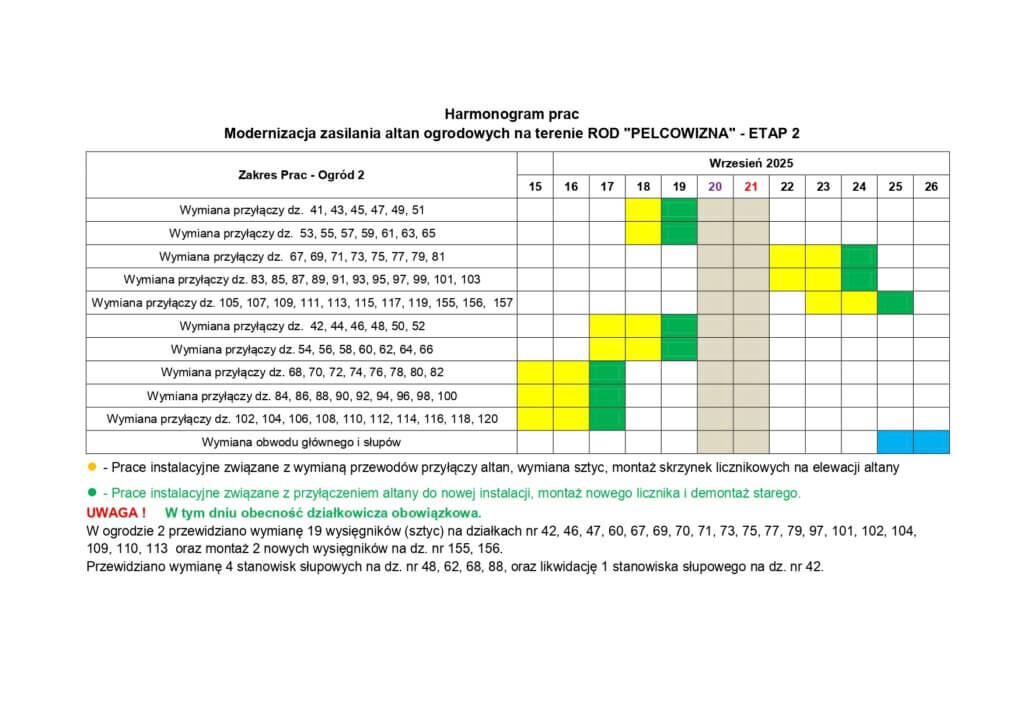

poniżej zamieszczamy harmonogram modernizacji linii energetycznej na Ogrodzie nr II

Przejdź do treści
